Ejecución del proyecto

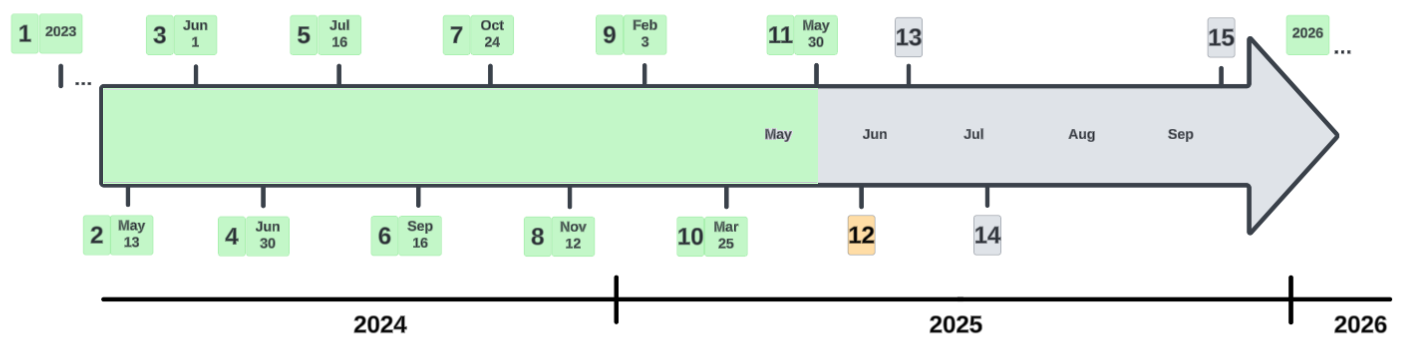

La evolución actualizada del proyecto vista desde una perspectiva cronológica, actualizada a fecha de 15/11/2024:

La UPC, a través de los coordinadores de ELEGANT, solicita una infraestructura de investigación en tecnologías avanzadas de 5G.

El Ministerio para la Transformación Digital y de la Función Pública anuncia oficialmente la adjudicación del proyecto (TSI-064100-2023-9), que llevará por nombre ELEGANT.

El equipo de gestión del proyecto está configurado y contratado, incluyendo un gerente/promotor, un ingeniero de fibra óptica y un ingeniero de tecnologías 5G.

Antes de la licitación de la red, se realizan estudios sobre la ubicación de las antenas y la configuración de las conexiones de fibra entre el CPD y las antenas, así como la red de suministro eléctrico.

Una vez completada la arquitectura detallada de la red experimental, se inicia la publicación de la solicitud de propuestas. Esta incluye antenas 5G (FR1 y FR2), Core 5 y equipamiento óptico.

Antes de la adjudicación y el despliegue de la red, se configura e implementa el CPD CN, ubicado en el sótano del edificio Omega.

Se realiza la adjudicación de la red (ver hito 5) y se lleva a cabo el proceso de contratación.

Una vez formalizado el contrato, comienza el despliegue de la red y la coordinación de las actividades asociadas.

Se publica la licitación para el equipo de instrumentación (generador y analizador de señales, analizadores de espectro (óptico y RF), osciloscopio, entre otros).

Finalización del despliegue de la red y verificación de la funcionalidad general.

Una vez que la infraestructura funciona correctamente, se realiza la formación y se entrega la red.

Adjudicación del equipo de instrumentación y comienzo de las pruebas de laboratorio.

En preparación para la implementación de la red, se adquieren dispositivos de red móvil (MNT) para las bandas FR1 y FR2.

Se define el modelo de explotación estableciendo servicios para la comunidad investigadora, así como gestionando la operación y el mantenimiento de la red.

La documentación final del proyecto se completa y se entrega al Ministerio para la Transformación Digital y de la Función Pública como justificación para el financiamiento de la red. A continuación, comienza la fase de explotación, operación y mantenimiento.
